The Water Project, led by HIVE, continues to make significant progress in its mission to provide access to clean water to vulnerable communities in Latin America. This effort is based on a sustainable and environmentally friendly approach, integrating natural solutions such as bamboo reforestation to complement water infrastructure. Below is a detailed summary of the progress made during the months of January, February and March 2025.
El Proyecto Agua, liderado por HIVE, continúa avanzando significativamente en su misión de proporcionar acceso de agua potable a comunidades vulnerables de América Latina. Este esfuerzo se basa en un enfoque sostenible y respetuoso con el medioambiente, integrando soluciones naturales como la reforestación con bambú para complementar la infraestructura hídrica. A continuación, se presenta un resumen detallado de los avances realizados durante el mes de enero, febrero y marzo de 2025.
Weekly Progress
Progreso Semanal
Week of January 8th to 11th

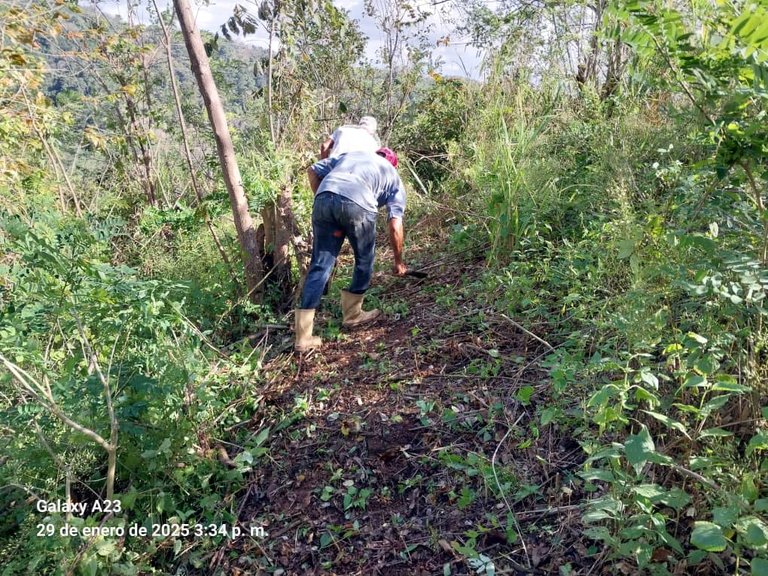

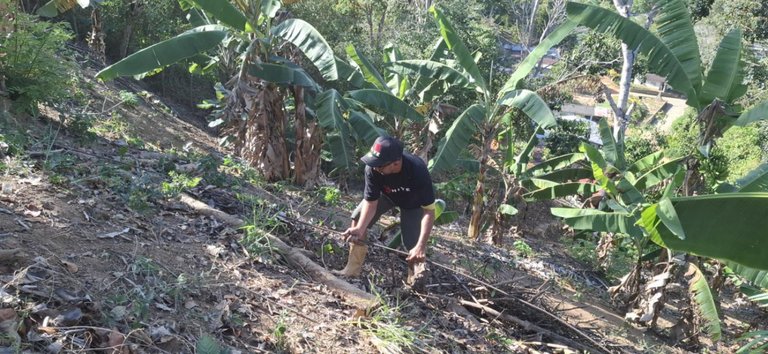

The initial activities focused on the search and selection of bamboo plants to establish a nursery. This nursery aims to produce enough plants to reforest areas vulnerable to landslides and, at the same time, contribute to the protection of installed water pipes. This strategy seeks to create a synergy between human work and the natural environment, minimizing the environmental impact.
Semana del 08 al 11 de enero
Las actividades iniciales se centraron en la búsqueda y selección de plantas de bambú para establecer un semillero. Este semillero tiene como objetivo producir suficientes plantas para reforestar áreas vulnerables a derrumbes y, al mismo tiempo, contribuir a la protección de tubos de agua instalados. Esta estrategia busca crear una sinergia entre la obra humana y el entorno natural, minimizando el impacto ambiental.

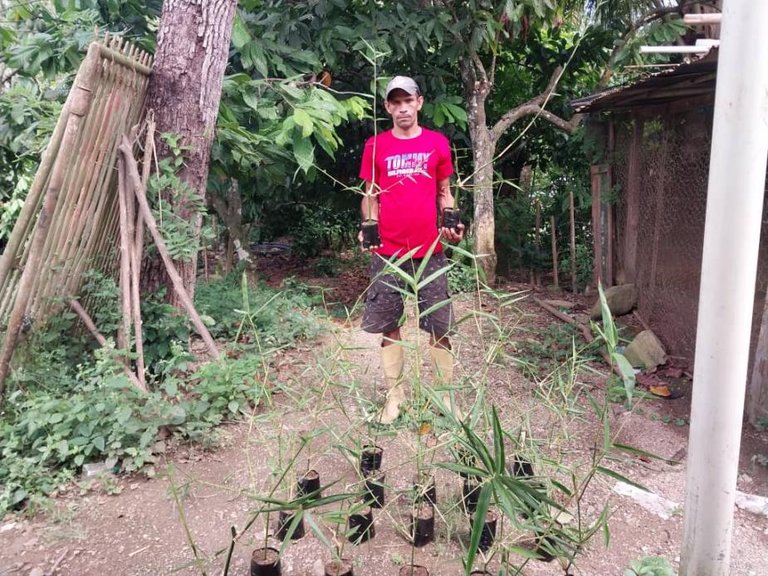

Week of January 13-17

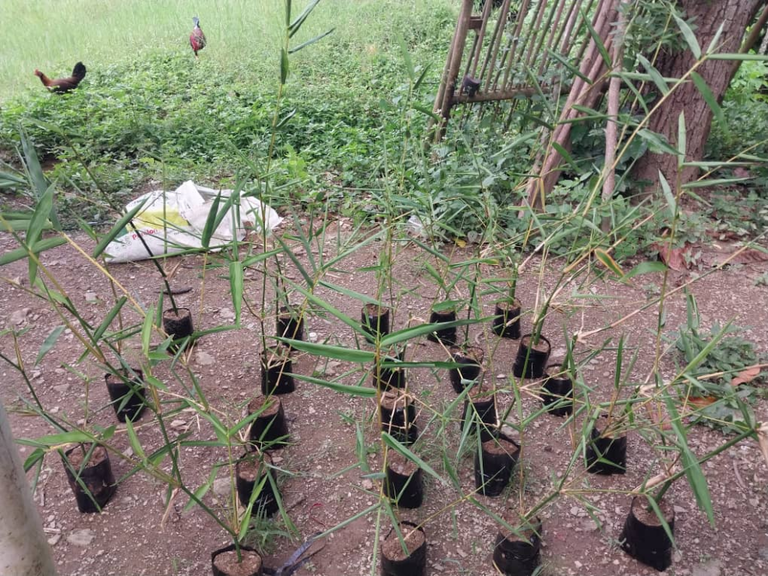

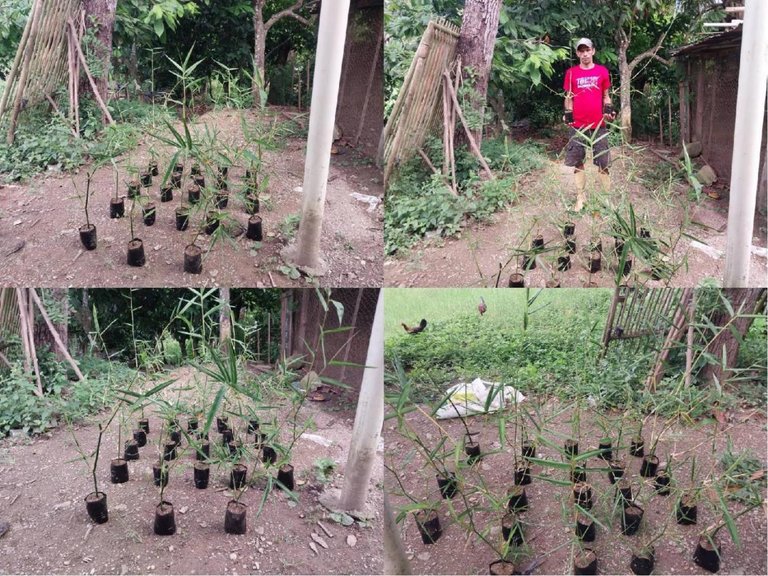

The seedbed development continued, managing to collect more than 200 bamboo plants. This progress represents a crucial step to guarantee the necessary supply for the reforestation activities planned in the coming weeks.
Semana del 13 al 17 de enero.
Se continuó con el desarrollo del semillero, logrando recolectar más de 200 plantas de bambú. Este avance representa un paso crucial para garantizar el suministro necesario para las actividades de reforestación planeadas en las próximas semanas.
Week of January 20-24

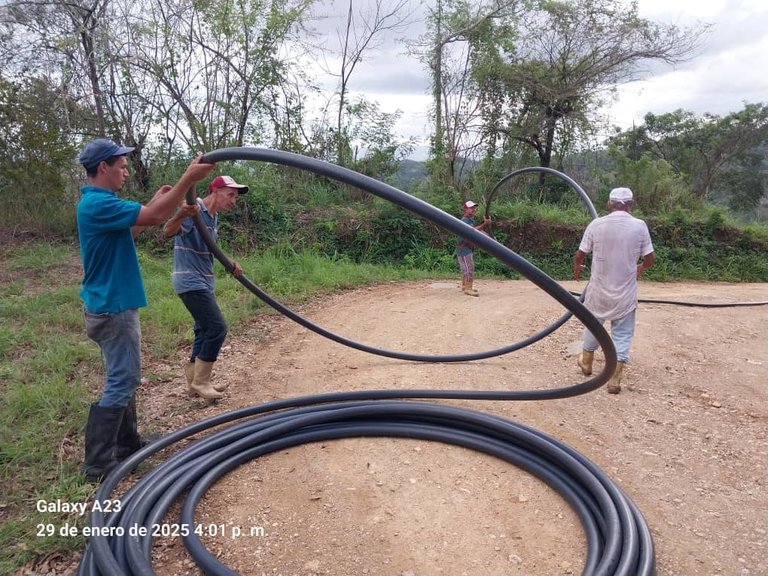

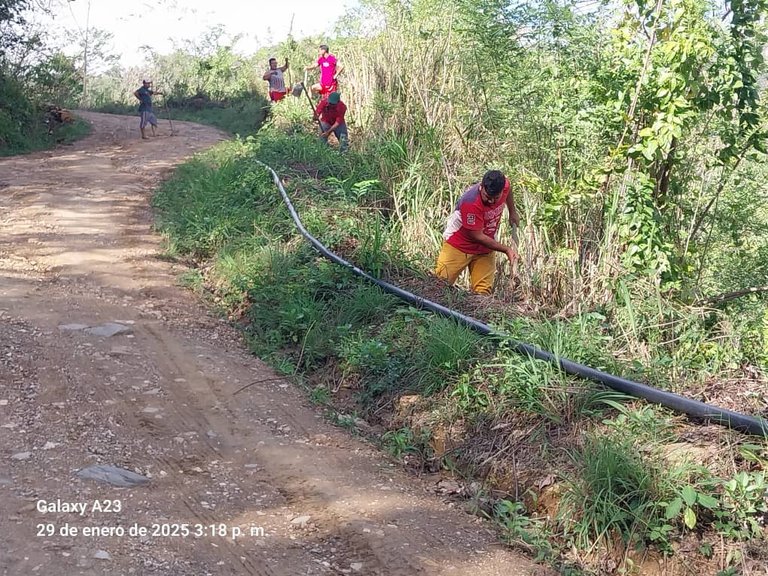

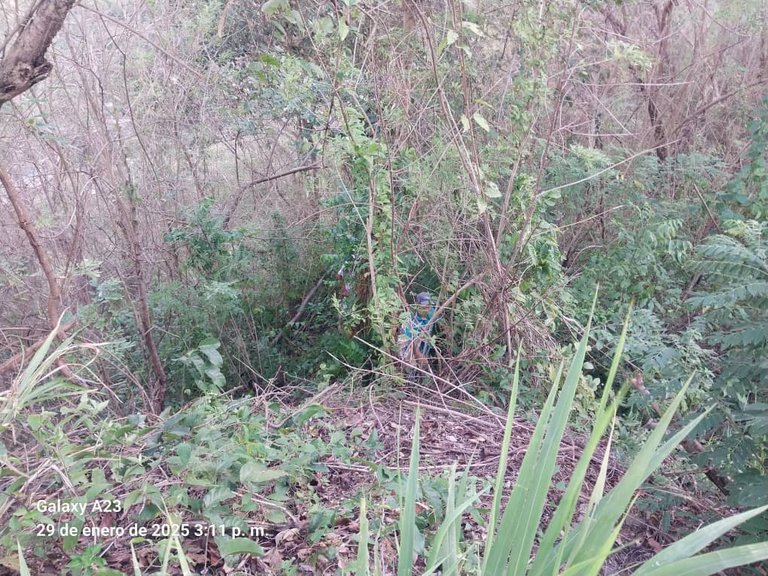

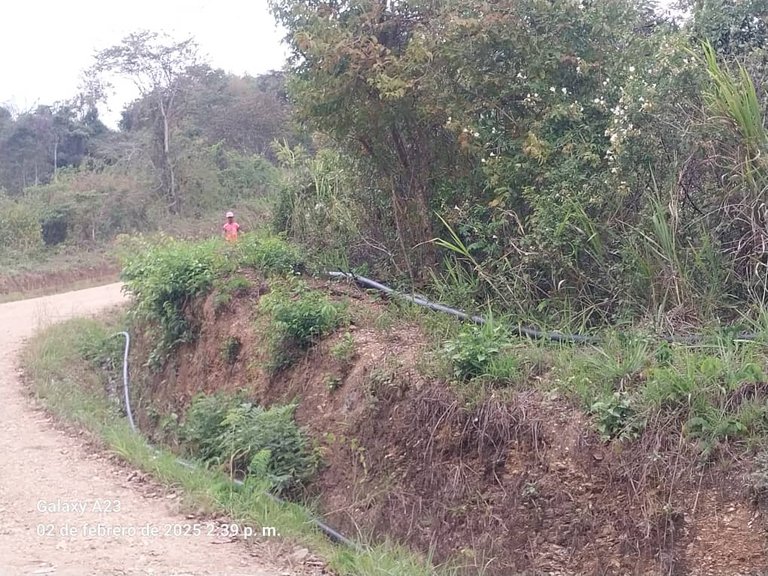

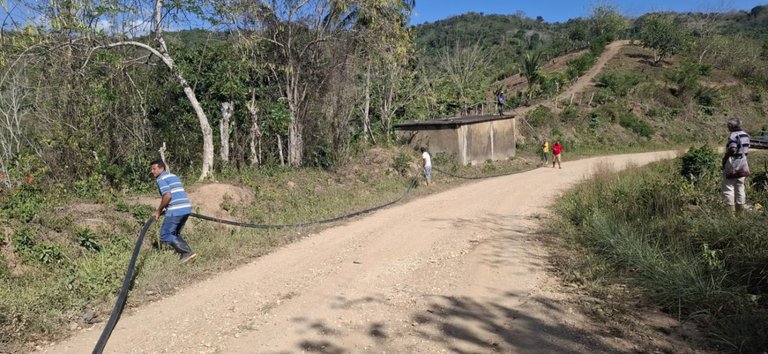

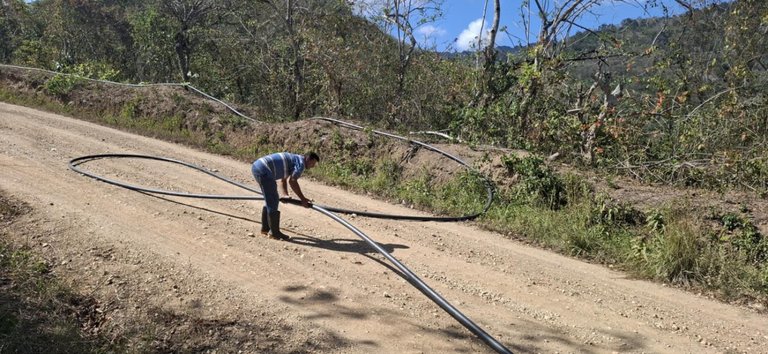

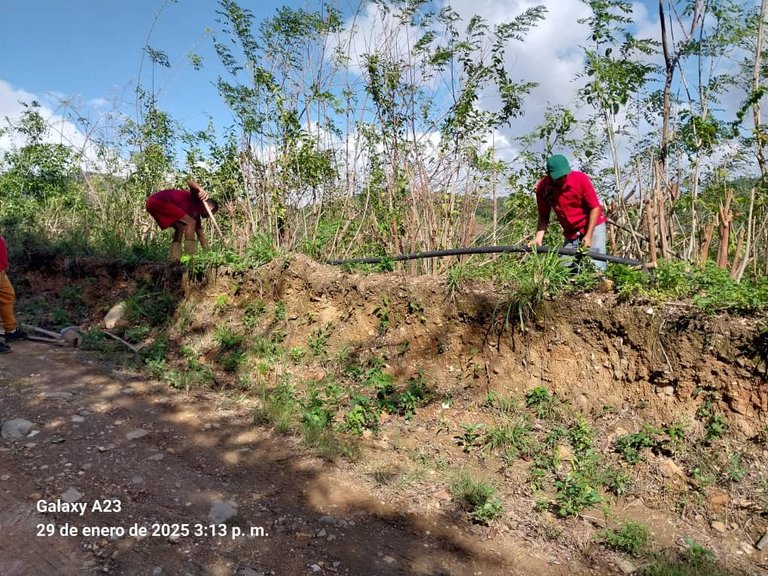

During this week, the transfer of plants from the seedbed to the areas designated for planting began. In addition, progress was made on the installation of a section of hose and specific cleaning tasks were carried out in key areas. At this stage, 1500 meters of hose were incorporated using 15 rolls, ensuring efficient execution in accordance with the established plans.
Semana del 20 al 24 de enero.
Durante esta semana, se inició el traslado de las plantas desde el semillero hacia las áreas designadas para la siembra. Además, se avanzó en la instalación de un tramo de manguera y se realizaron tareas específicas de limpieza en zonas clave. En esta etapa, se incorporaron 1500 metros de manguera utilizando 15 rollos, asegurando una ejecución eficiente y acorde con los planes establecidos.
Week of January 27 to February 2
The team maintained a constant pace of work, focusing on two main activities: planting bamboo and installing additional meters of hose. These tasks were complemented by the continuous cleaning of the areas involved, consolidating significant progress in this phase of the project.
Semana del 27 de enero al 02 de febrero.
El equipo mantuvo un ritmo constante de trabajo, enfocándose en dos actividades principales: la siembra de bambú y la instalación de metros adicionales de manguera. Estas labores fueron complementadas con la limpieza continua de las áreas intervenidas, consolidando un progreso significativo en esta fase del proyecto.

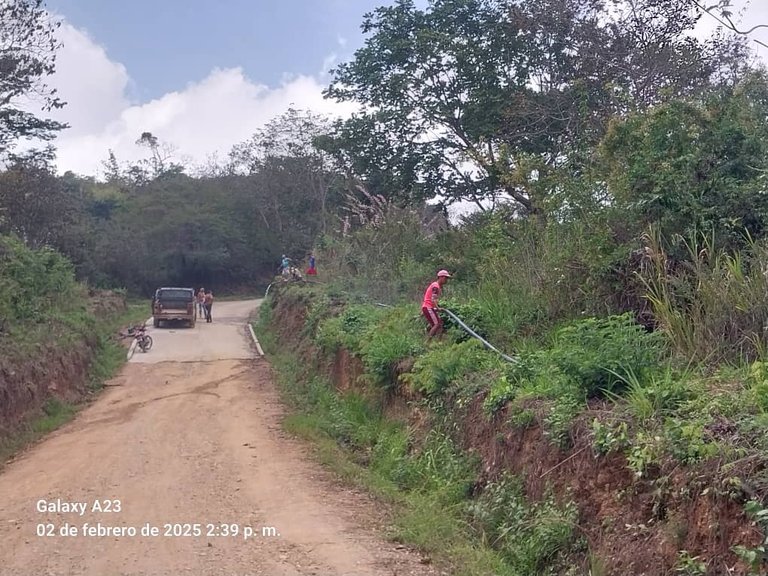

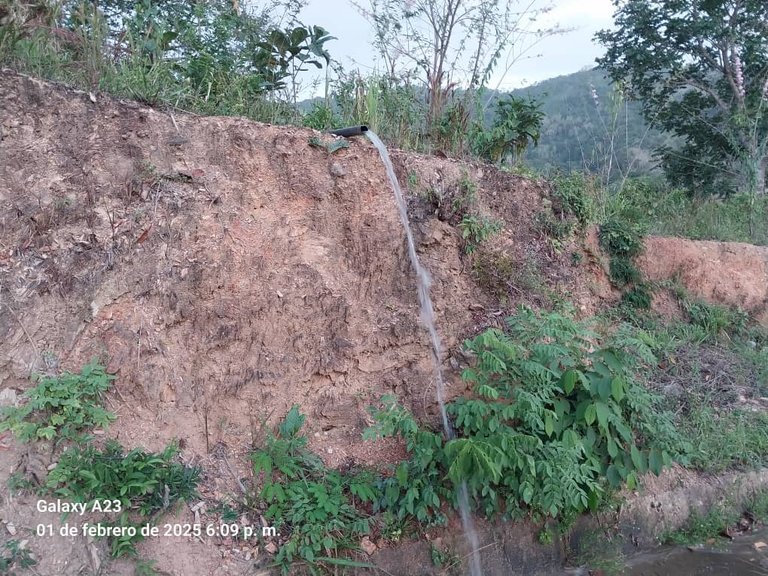

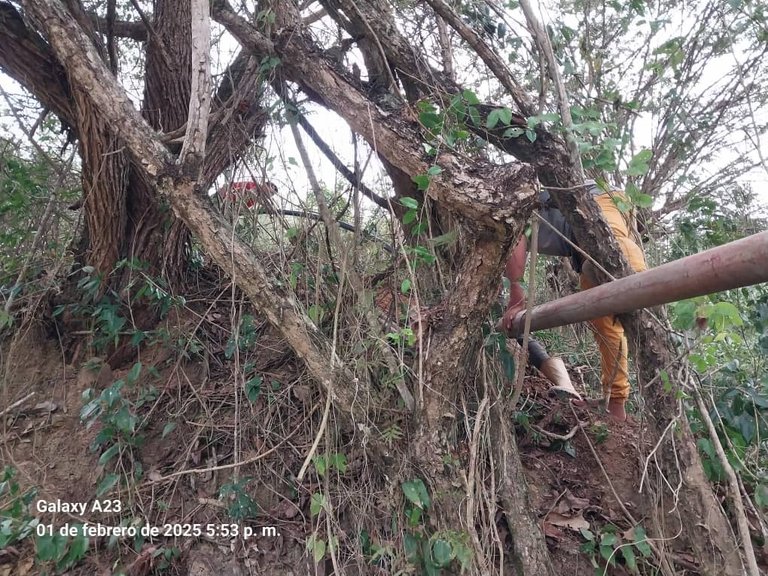

Week of February 3-8

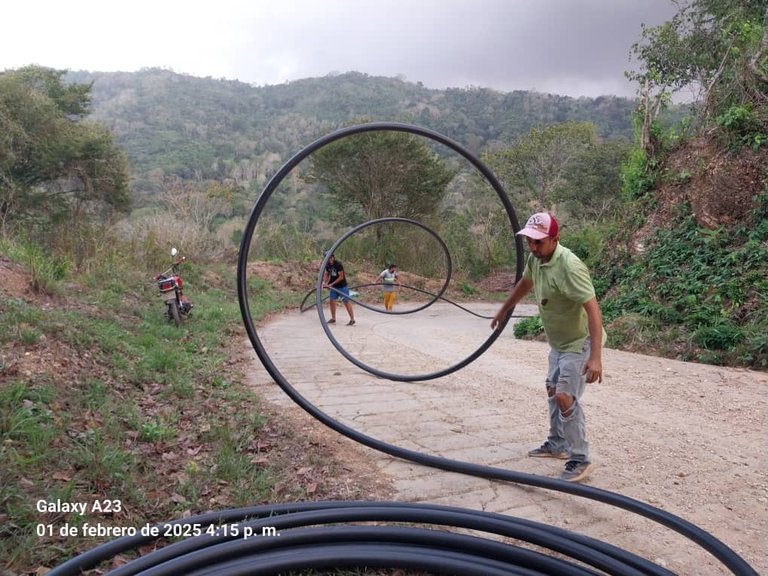

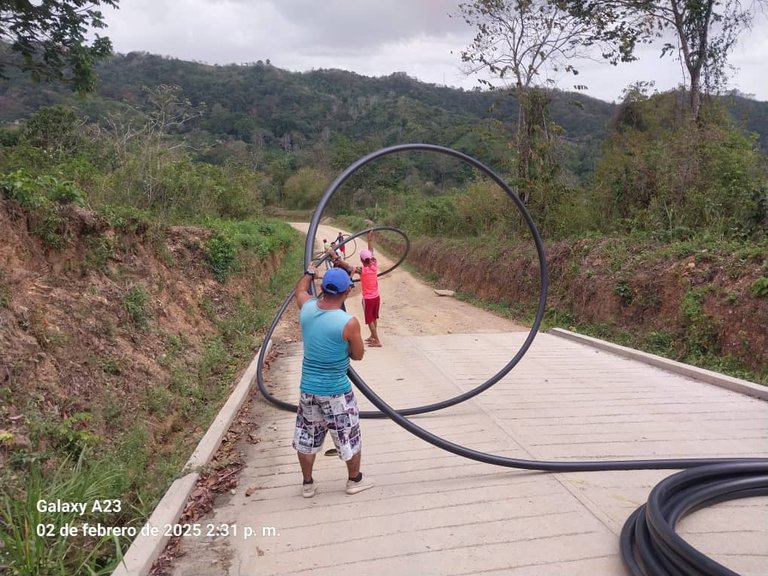

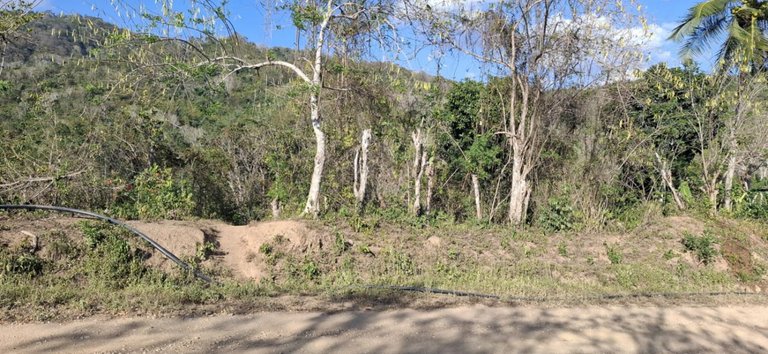

Progress was also made in installing an initial section of hose for the irrigation system and specific cleaning tasks were carried out in key areas. During this stage, 1500 meters of hose were incorporated using 15 rolls, guaranteeing efficient execution in accordance with the established plans.
Semana del 03 al 08 de febrero.
Se avanzó en la instalación de un tramo inicial de manguera para el sistema de riego y se realizaron tareas específicas de limpieza en zonas clave. Durante esta etapa, se incorporaron 1500 metros de manguera utilizando 15 rollos, garantizando una ejecución eficiente y acorde con los planes establecidos.
Week of February 10-15
An exhaustive revision of the state of the transplanted plants is carried out and any inconvenience detected is corrected. The following planting and maintenance stages are also planned.
Semana del 10 al 15 de febrero
Se realiza una revisión exhaustiva del estado de las plantas trasplantadas y se procede a la corrección de cualquier inconveniente detectado. También se planifican las siguientes etapas de siembra y mantenimiento.
Week of February 17-22

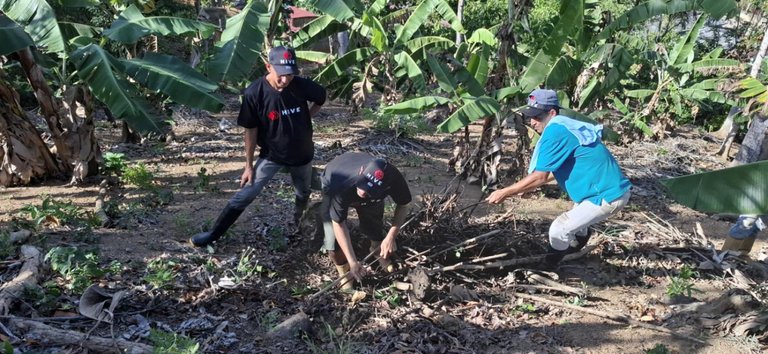

Maintenance activities in the planted areas are intensified, including the removal of weeds. At the same time, progress is being made in preparing the land in new areas designated for planting, ensuring that they meet optimal conditions, as well as the progress of the project with the anchoring of more meters of hoses.
Semana del 17 al 22 de febrero.
Se intensifican las actividades de mantenimiento en las áreas sembradas, incluyendo la eliminación de malezas. Paralelamente, se avanza en la preparación del terreno en nuevas zonas designadas para la siembra, asegurando que cumplan con las condiciones óptimas, así como el progreso del proyecto con el anclaje de más metros de mangueras.
Week of February 24-March 1
Planting is carried out in the new prepared areas and adjustments are made to the system to cover all the worked areas. In addition, a general evaluation of the progress of the project to date is carried out, identifying possible improvements and necessary adjustments.
Semana del 24 de febrero al 01 de marzo
Se procede con la siembra en las nuevas áreas preparadas y se realizan ajustes al sistema para cubrir todas las zonas trabajadas. Además, se lleva a cabo una evaluación general del progreso del proyecto hasta el momento, identificando posibles mejoras y ajustes necesarios.
Week of March 3-8
Focus is placed on constant monitoring, implementing corrective measures as necessary. Detailed planning for the following phases of the project is also initiated, establishing specific goals and schedules. These activities allow for orderly and efficient progress in the project, meeting the objectives set at each stage.
Semana del 03 al 08 de marzo.
Se enfoca en el monitoreo constante implementando medidas correctivas según sea necesario. También se da inicio a la planificación detallada para las siguientes fases del proyecto, estableciendo metas y cronogramas específicos. Estas actividades permiten mantener un avance ordenado y eficaz en el proyecto, cumpliendo con los objetivos planteados en cada etapa.
Results Achieve
Over the months, the team has demonstrated a high level of commitment and efficiency in the execution of the planned activities. To date, the following achievements have been consolidated:
Successful development of the seedbed with more than 200 bamboo plants collected.
Beginning of reforestation in critical areas for the protection of the water system.
Progressive installation of 6000 meters of hose using 60 rolls, ensuring adequate water distribution.
These results reflect solid planning, precise technical execution and unwavering commitment by the team. Despite the challenges presented, such as logistical difficulties and adverse weather conditions, progress so far is encouraging.
Resultados Alcanzados
A lo largo de los meses, el equipo ha demostrado un alto nivel de compromiso y eficiencia en la ejecución de las actividades planificadas. Hasta la fecha, se han consolidado los siguientes logros:
Desarrollo exitoso del semillero con más de 200 plantas de bambú recolectadas.
Inicio de la reforestación en áreas críticas para la protección del sistema hídrico.
Instalación progresiva de 6000 metros de manguera utilizando 60 rollos, asegurando una distribución adecuada del agua.
Estos resultados reflejan una sólida planificación, una ejecución técnica precisa y un compromiso inquebrantable por parte del equipo. A pesar de los desafíos presentados, como dificultades logísticas y condiciones climáticas adversas, el progreso hasta ahora es alentador.
Each step brings us closer to providing a vital resource to hundreds of people!
¡Cada paso nos acerca más a brindar un recurso vital a cientos de personas!
HIVE has been changing realities in every corner of the planet!
¡HIVE en cada rincón del planeta ha ido cambiando realidades!
It's awesome to have found this on X!
I found your account and I will try to support you as much as possible!
#water #hivewater
How wonderful that you discovered this on X! Your support means a lot, thank you I invite you to keep exploring about our initiatives and you'll see that together we can build something amazing!
Congratulations @crazy.men! You have completed the following achievement on the Hive blockchain And have been rewarded with New badge(s)
Your next target is to reach 200 upvotes.
You can view your badges on your board and compare yourself to others in the Ranking
If you no longer want to receive notifications, reply to this comment with the word
STOP
"Welcome aboord matie!" 😉 Keptin Joshua Slane
